乐鱼体育官网入口app-中国十五冶对外公司印尼华越SCM矿山项目建设纪实
日期:2024-12-10
挑重任不负“铁军”之名
——中国十五冶对外公司印尼华越SCM矿山项目建设纪实

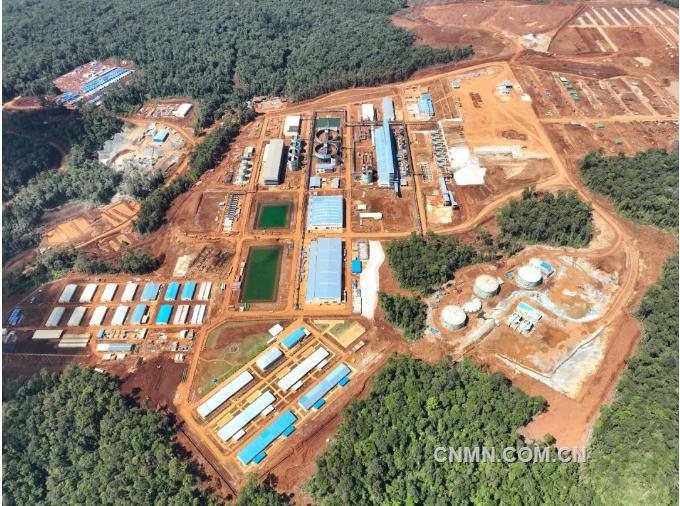

项目全景
8月1日,随着成品矿浆被源源不断地输送至18米槽罐进行贮存,标志着由中国十五冶对外公司承建的印尼华越SCM矿山项目提前6天完成试投料目标。截至目前,该项目已完成各类设备安装调试共计330余台套,满足了业主试投料的生产需求。
深处印尼热带地区原始森林的华越SCM矿山选矿厂宛如一颗“红宝石”,在阳光的照耀下熠熠生辉,与绿色雨林共同勾勒出镍钴新能源制造基地的未来。十五冶对外公司印尼华越SCM矿山项目部面对挑战,迎难而上,挑起奔赴海外项目建设的重担,一笔一画描绘着“一带一路”倡议下的宏伟蓝图。
历经394天的不懈奋斗,该项目的施工建设得到了各方的高度认可,为十五冶深耕印尼市场、树立企业形象、增添业绩品牌书写了崭新的一页。
突破 挺进原始森林
该项目位于印尼东南苏拉威西省北康拉威县SCM矿区,是该公司首个在原始森林进行施工的项目。初期只有一座临时木桥、一条崎岖山路,为确保后续施工的顺利展开,该项目部领导立即召开会议,组织了一支由17名中方员工、20多名印尼员工组成的先锋队迅速进驻项目设计厂址。
在前期无施工用水、没有网络通讯、用集装箱当临时宿舍的情况下,前期人员仅用了2个月时间就完成了搅拌站、净化水站、破碎站以及3000多米临时引水管线的施工任务,充分体现了十五冶“开得动、打得响、过得硬”的“铁军”精神,为后续施工创造了先决条件。
业主要求在一年时间内完成1000万吨/年矿浆制备规模的项目建设,工期紧、任务重,这对项目人员、设备、物资的管理水平都提出了极高要求,能否打响在原始森林的“第一枪”,对企业在该国实现持续发展有着重要意义。
为确保后续项目顺利推进,该项目部组织全体管理人员召开工程协调会,将施工人员划分为各个专业施工班组,全体参战人员逢山开路,遇水架桥,逐个击破前进路上的“拦路虎”。

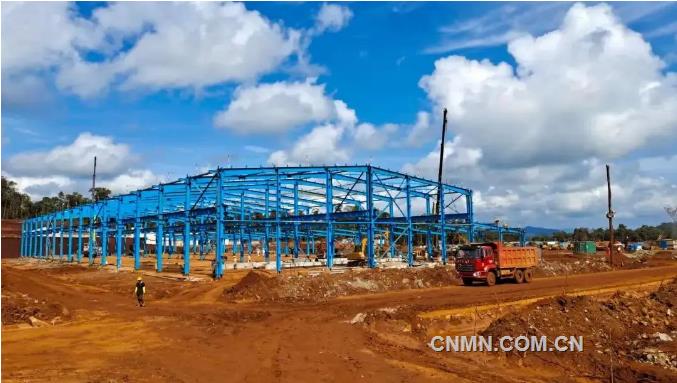

综合仓库钢结构吊装完成
如何快速推进施工进度是项目建设的重中之重,在解决现场浇筑难题时,该项目部总结出“因地制宜、精准施策、全力以赴”3个施工策略,打出“木、钢、板”的组合拳,就地取材,一段由木方、钢管、模板连接成18米的溜槽担负起浇筑重任,材料对接严丝合缝,有效地保证了混凝土浇筑。一系列举措让项目经受住了考验,圆满完成开工任务。
为确保项目现场通讯畅通,该项目部要搭建3节信号塔,搭建高度超过30米,结构件重达4吨,此时原始森林恰逢雨季,施工过程中极易发生问题,但此次吊装必须保证无差错完成。为此,该项目部紧急组织人员,调整吊装方案,清除障碍,对安全技术交底并签字,再次确认安全防护措施是否到位。在只有2名中国员工和3名印方员工负责施工的情况下,仅用一天时间,该项目部就安全高效地完成了此次信号塔安装任务,赢得了业主方的赞扬。

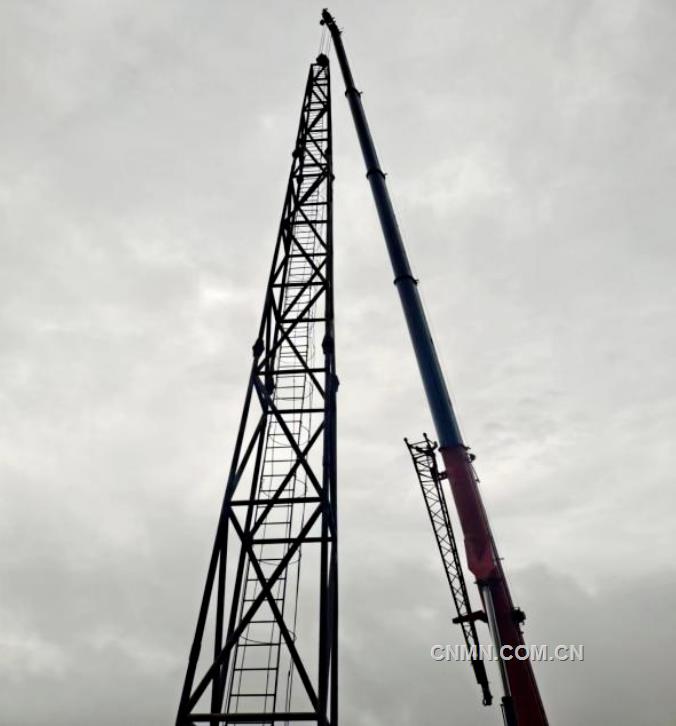

信号塔吊装
面对前所未有的挑战,该项目部全体成员拿出啃“硬骨头”的决心,在原始森林亮出了一把“快、准、狠”的利剑。
开拓 打通关键道路
纬四路,一条长460米、宽7米的普通施工便道,却是连接洗矿车间与选铬车间以及各子项的主要交通要道,属于重点突破工程。道路交错复杂、路基不固、水层不稳,为道路铺设带来了巨大挑战。
纬四路浇筑
实现纬四路的全线贯通对加速项目进度起着至关重要的作用,该项目部对建好纬四路打起了十二分精神,如果有所疏忽会延误整个项目工期。该项目部管理层组织工程会,采取分段式施工,落实路段具体责任人,检查相关机械设备,按照“三检制”执行技术操作,并委派质检、技术全程跟踪。
在建设过程中,该项目部不分昼夜、不分你我、不惜一切奋斗,打通了道路施工便道,在全体参建人员12小时的连续浇筑下完成了全线贯通,它就像一道“生命线”连接各处,让后续道路运输及施工更为便利。
践行 高扬“铁军”旗帜
“我们钻到这原始森林中搞建设就是要发扬敢为人先、追求卓越的‘铁军’精神,就是要坚定不怕疲劳、连续作战的‘铁军’意志,通过忘我的工作、无私的奉献,取得最终的胜利。”在大干动员会上,该项目领导班子这样激励大家,并提出了“确保按时完成节点,力争提前完成节点”的口号,在施工现场掀起了大干热潮。
动员会后,该项目领导班子统筹安排各部门资源,加强管理人员交流,进一步强化团队沟通;确立明确的工作安排原则,让内部更加协调整合,使进度质量更有保障;定期召开例会、早会、工程会帮助大家梳理工作内容、检查工作情况,激发员工主观能动性。
在流畅高效沟通的情况下,该项目部根据目前现有的人、材、机各项资源进行优化整合调配,遇到能够开工的天气,全现场施工点位连续施工,各班组也形成比拼赶超的良好施工氛围。
在基础混凝土浇筑方面,当天能浇筑完成的,绝不拖到次日。此外,该项目部高度重视安全管理工作,严格落实各项安全生产责任制,从项目经理到班组长做到层层把控,对现场各基坑围护、高空临边围护、吊装作业、高空作业等危险系数较大的环节,安排专人进行现场监管,贯彻安全生产理念,确保大干期间安全生产。
“铁军”精神,正在被每个员工践行着。事实证明,这样的“巧干、狠干”得到了回报,在开工6个月后,印尼矿山项目部混凝土浇筑量创下月度最好成绩。
经过众人的努力,浓密机、洗矿机、球磨机等各个子项陆续完成,交工时间比预期提前6天,圆满完成了试投料目标,交出了一份令人满意的答卷。在项目建设过程中,该项目部全体人员始终秉承着顽强的“铁军”精神,自上而下主动担当作为,充分发挥示范引领作用,以新气象、新作为、新成效打开事业发展的新天地。
十五冶以“铁军”坚强意志,艰苦卓绝奋战原始森林,迎来了项目完工时刻,建设者们在这片凝聚着汗水与奉献的希望之地,高唱劳动光荣的时代强音。
